ETAP I - Stan zerowy
Stan zerowy to budowa fundamentu budynku – jednego z najważniejszych elementów inwestycji. Dobrze wykonany fundament gwarantuje możliwość korzystania z budynku przez wiele pokoleń.
- Przygotowanie terenu inwestycji.
- Wytyczenie budynku oraz usunięcie ziemi roślinnej, tzw. humusem. Pozostawienie resztek roślin bądź innych cząstek organicznych może spowodować szybki rozwój grzybów pleśniowych.

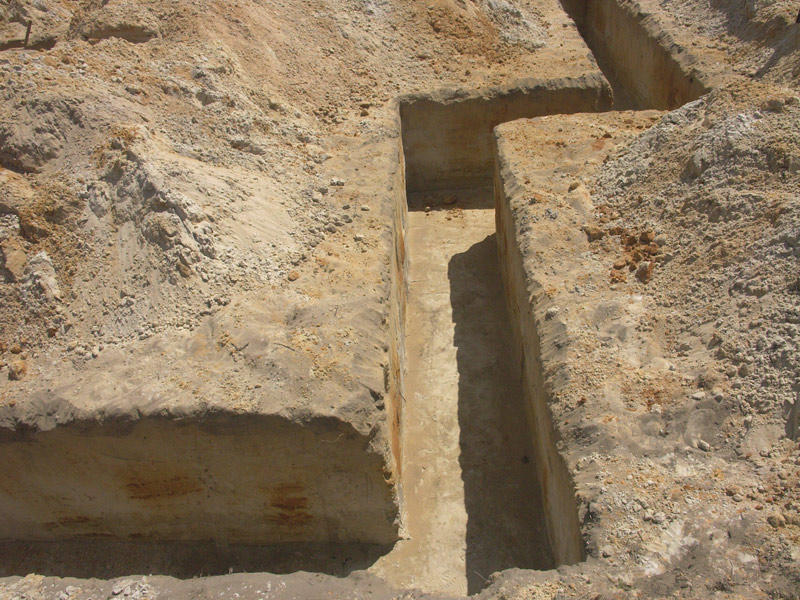

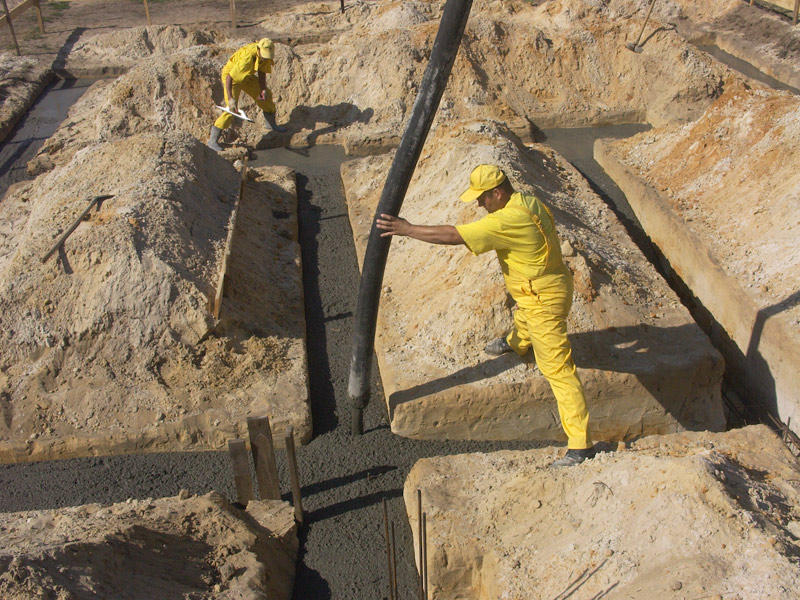

- Liniowe wykopy ziemne, wykonanie ław fundamentowych wraz ze zbrojeniem

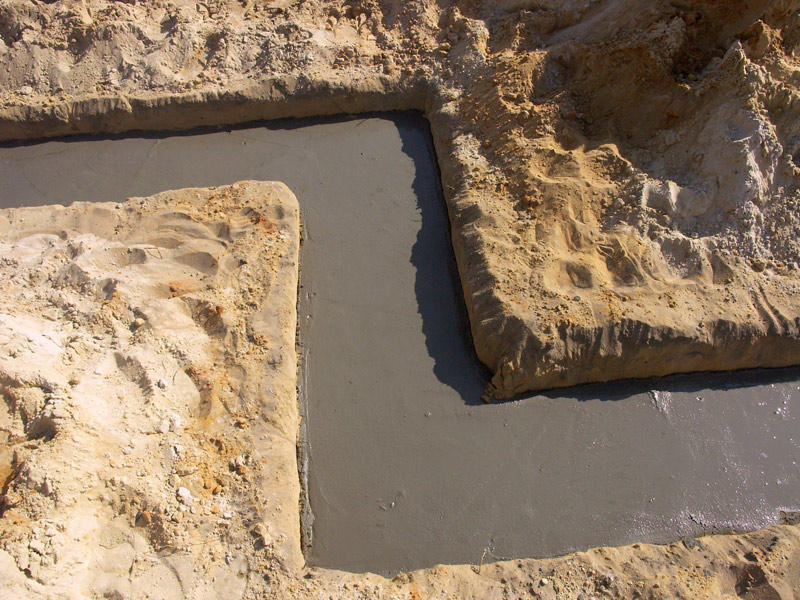

- Precyzyjna izolacja pozioma pod ściany fundamentowe papą termozgrzewalna.
- Ułożenie murowanych ścian fundamentowych z bloczków betonowych grubości 24 cm.
- Wykonanie zagęszczenia podsypki fundamentowej.
- Rozprowadzenie części instalacji kanalizacyjnej i wodnej.
- Wylanie płyty betonowej ze wszystkimi warstwami izolacji przeciwwodnej i cieplnej oraz wylewki poziomującej dla stanu zerowego.
- Ustawienie kotew stalowych.
- Wykonanie schodów zewnętrznych.
ETAP II - Stan surowy otwarty
Na ten etap składa się wykonanie konstrukcji szkieletu budynku. Obejmuje całość robót konstrukcyjnych wraz z podłogami, które podczas kolejnych kondygnacji stanowią platformę roboczą na budynku. Najważniejszym elementem w technologii drewnianej jest odpowiedni surowiec. Drewno (najczęściej sosna kl. II) użyte do montażu powinno być zaimpregnowane preparatem głęboko penetrującym, bez zasinień, chorych sęków, pęknięć, frezowane, a także odpowiednio wysuszone (max. 16-19%).
- Realizacja izolacji przeciwwilgociowej poziomej pod konstrukcję szkieletową.
- Montaż podstawy konstrukcyjnej o przekroju 100 x 160 mm do płyty betonowej za pomocą ustawionych kotew stalowych.
- Łączenie ścian zewnętrznych do podstawy konstrukcyjnej. Przekrój słupów 50 x 160 mm i 160 x 160 mm w rozstawie 40 cm.
- Obicie ścian zewnętrznych z zewnątrz płytą OSB.
- Montaż belek stropowych o przekroju 100 x 200 mm w rozstawie 80 cm.
- Zamocowanie stężeń pomiędzy belkami stropowymi.
- Wykonanie oczepu na belkach stropowych o przekroju 100 x 160 mm.
- Montaż więźby dachowej o przekroju krokwi 70 x 160 mm w rozstawie 80 cm.
- Budowa kominów ponad połacią dachową z cegły klinkierowej.
- Wykonanie poszycia dachu płytą OSB lub deskowanie.
- Ułożenie podłogi w części użytkowej poddasza.
- Wykonanie ścianek działowych na parterze i poddaszu z kantówek o przekroju 50 x 100 mm w rozstawie 40 cm.
ETAP III - Stan surowy zamknięty
Ta faza inwestycji obejmuje wykonanie i montaż wszystkich elementów budowlanych (okna, drzwi zewnętrzne oraz ścianki działowe itp.), które umożliwiają przeprowadzenie robót wykończeniowych.
- Ułożenie izolacji wiatrowej na ścianach zewnętrznych.
- Montaż okien.
- Montaż drzwi zewnętrznych.
- Ułożenie pokrycia dachu.
- Wykonanie elewacji wraz z warstwą izolacyjną.
- Montaż rynien i rur spustowych.
- Montaż parapetów zewnętrznych.
- Wykonanie instalacji elektrycznej.
- Wykonanie instalacji wod.-kan.
ETAP IV Stan deweloperski - wykończenie
To zakończenie całej budowy domu. Podczas wykańczania domu trzeba wykazać się prawdziwymi zdolnościami organizacyjnymi, szczególnie jeśli część prac chce się wykonać we własnym zakresie.
- Budowa konstrukcji schodów wewnętrznych, a po pewnym czasie montaż poręczy i tralek.
- Montaż wewnętrznej izolacji termicznej z wełny mineralnej o gr. 150 mm w ścianach zewnętrznych, 100 mm w ścianach wewnętrznych, 200 mm między krokwiami, oraz ułożenie folii paraizolacyjnej gr. 0,15 mm od wewnątrz na ścianach zewnętrznych i wewnętrznych.
- Montaż instalacji gazowej.
- Malowanie elewacji zewnętrznej.
- Montaż elewacji wewnętrznej z płyta gipso-kartonowych (w łazience z płyt g-k wodoodpornych).
- Montaż parapetów wewnętrznych.
- Dwukrotne pomalowanie ścian i sufitów lakierem do drewna.
- Montaż drzwi wewnętrznych.
- Ułożenie płytek i terakoty po mniej więcej sześciu tygodniach od wykonania wylewki samopoziomującej.
- Ułożenie deski podłogowej lub parkietu.
- Biały montaż - zamocowanie armatury oraz urządzeń technicznych, kuchenki, kotła, wentylatorów itp., montaż osprzętu elektrycznego.
Później pozostaje już tylko przeprowadzenie prób szczelności instalacji i prawidłowej pracy urządzeń, dokonanie ewentualnych regulacji lub poprawek.
